除青山钢铁外中国镍企业印尼生存现状调查

2018-03-05
鼑信集团 杜溎

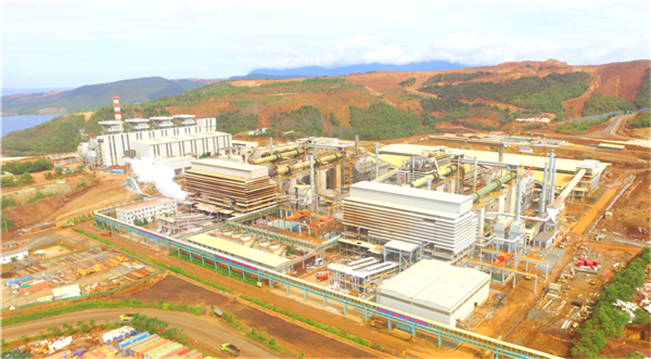

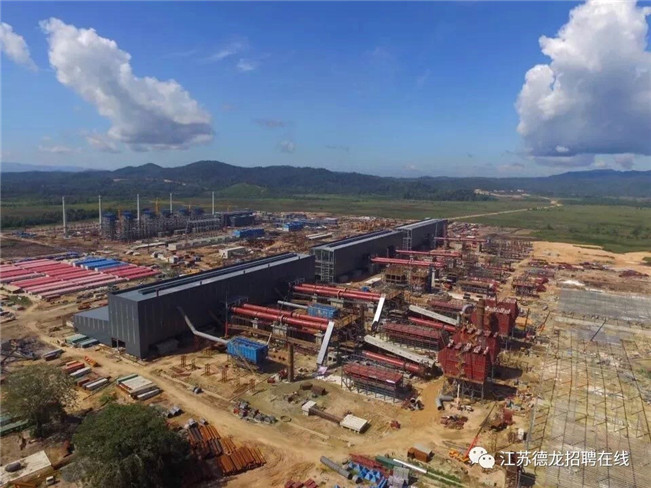

一、    德龙镍业


现状:2015年1月正式开始建设,目前已经成5条RKEF 镍铁线并投入生产,其余10条在建中。

预期:15条 RKEF生产线建成后,有可能增加不锈钢生产线。

面临主要问题:1、资金链断裂,拖欠土地及工程款严重,在国企厦门象屿介入后(50%股份)资金困难可能好转。2、内部管理较混乱,乱棍打死师傅的战法使项目打打停停。3、没有和矿山直接挂钩,会与其它镍企抢夺资源。4、地处平原滩涂地,未来余渣的处理可能比较困难。



二、    青岛恒顺


现状:已建成5条50立米高炉镍铁生产线,从未投入生产,进展缓慢

预期:建成全部20条50立米高炉生产线,4条 RKEF 生产线。

面临主要问题:上市公司资金链断裂;股票(300208)大幅跳水且多次停牌;老板贾全臣先生突然去世,青岛城投(实控人)及云冶集团介入后正处在磨合期,项目前景不明朗。



三、    万向集团

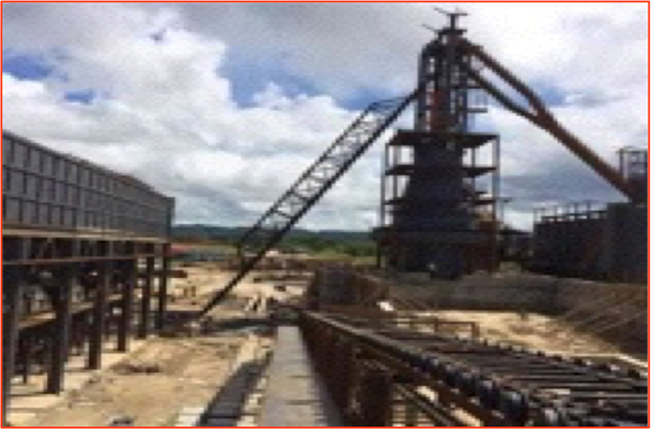

现状:2016年9月开工建设,目前4套80立米高炉在建,进展缓慢。

预期: 二期4条 RKEF 镍铁生产线。

面临主要问题:1、资金困难,中铁十七局作为总承包商被动债转股,据传山西国资委也意向介入。2、由于是跨界经营,介入方国内资金审批环节受阻。3、央企国企进入后有可能改动项目规划。



四、    新兴铸管

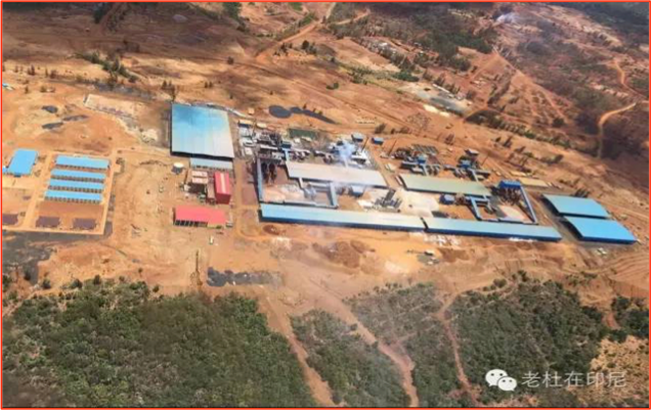

现状:2015年9月开工建设,目前已建成4条 RKEF 高架短流程生产线,且已投产。

预期:后续还有8条生产线准备建设。今后有上不锈钢生产线的意愿。

面临主要问题:1、生产线试投产不理想,目前正在整改。2、如果一期建设没有达到预期,本土矿主哈利达有可能自建。3、新兴铸管在合资公司 MSP 中只占小股,话语权不大。



五、    金川集团

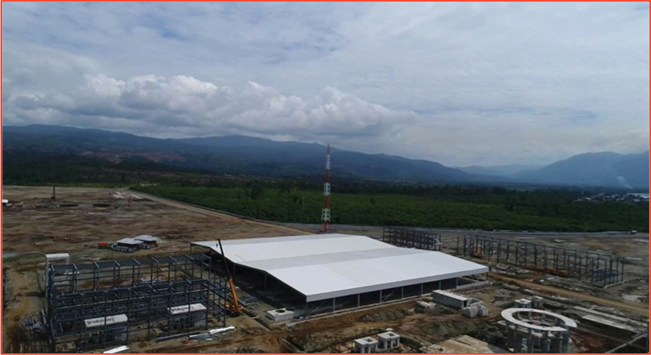

现状:2016年11月开工建设,目前基础设施及厂区主体在建,进展较慢。

预期:一期建成4条 RKEF 镍铁生产线,计划2018年底建成。

面临主要问题:1、雨季施工困难。2、国内融资刚刚解决,后期进度可能加快。



六、    新华联


现状:4套80立方米高炉在产。

预期:暂无,曾经研讨过 RKEF。

面临主要问题:产能不理想,工艺还在改进。



七、    东方特钢

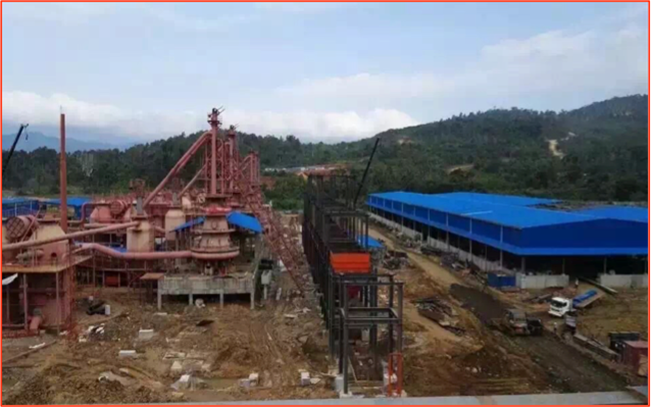

现状:4套80立方米高炉已经建成,曾经出口镍铁,据说目前因焦炭等问题已经停产。

预期:异地寻址准备建二期及不锈钢生产线。

存在主要问题:1、合作伙伴配合问题。2、股权减持问题。



八、    华迪镍业

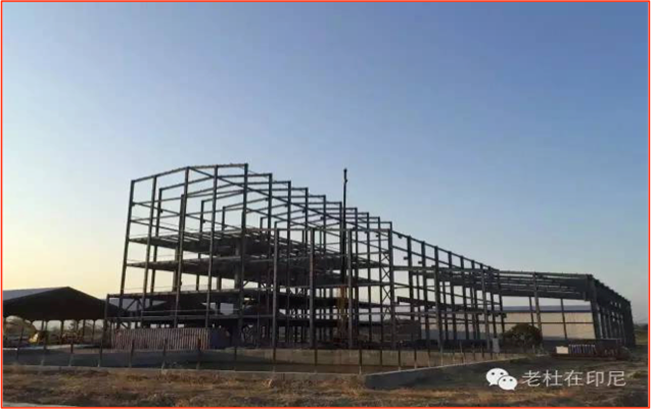

现状:两套16500千伏安矿热炉建厂筑炉阶段。

预期:2018年上半年建成投产,后继计划4条RKEF生产线。

存在主要问题:1、本地电厂供电拖延。2、矿源比较远(在卡巴那岛)。



九、    金麟实业

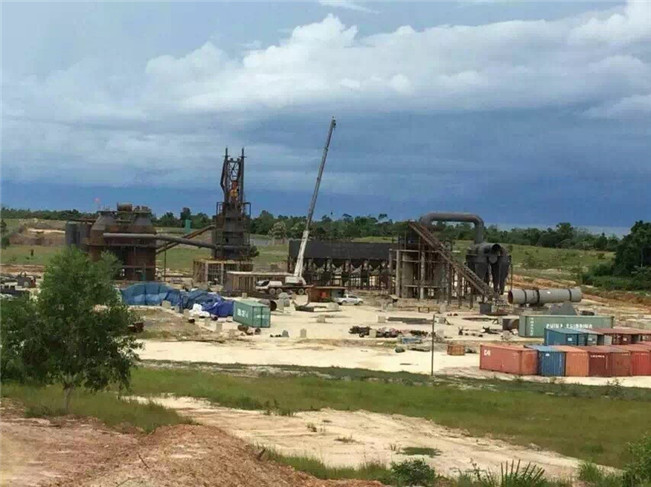

现状:一台高炉建成,始终没有投产。

预期:正在在国内寻求央企支持,扩大建厂规模。

存在主要问题:1、焦炭成本高。2、资金紧张。3、工艺落后。



十、罕王集团


现状:园区基础准备多年,不久前少量开采原矿供青山园区。

预期:建厂遥遥无期。

存在主要问题:1、合作伙伴问题。2、资金问题。3、内部管理问题。4、股权减持问题。



十一、福建泛华

现状:土地和矿山与万向合作。

预期:不详

存在主要问题:一直打算自行或合作建厂,但是步伐很慢。



十二、江苏大丰港


现状:在东南苏拉威西克拉卡建了几台冲天炉后,已退出印尼市场。

预期:不详。

存在主要问题:国企,当初声势很大,虎头蛇尾,给中企在本地造成不良影响。



十三、陕西星王


现状:在雅加达召开大型论坛后,再也没有动作。

预期:不详。上市公司华泽钴镍有退市的风险。

存在主要问题:当初声势很大,雷声大雨点小,给中企在本地造成不良影响。



十四、第一太平洋矿业


现状:原合作伙伴上海泛太平洋集团、中材集团均未果。

预期:还在积极寻找建厂合作伙伴。

存在主要问题:1、合作伙伴问题。2、资金问题。3、内部管理问题。4、股权减持问题。



十五、力勤矿业

  现状:2012年、2015年分别收购了两家位于印尼北马鲁古省欧比岛上印尼镍矿公司,总面积5778公顷。2015年收购印尼苏拉威西岛PT. Makmur Lestari Perimatama,该矿占地407公顷。目前欧比岛进行局部开采。

预期:目前没有建厂计划。

存在主要问题:原矿只能供应本地。



十六、山东炜业

现状:目前在卡巴依那岛进行高品位镍矿开采,2017年已供青山约100万吨高品位镍矿。

预期:正在探讨自建高炉。

存在主要问题:资金问题。



十七、浙江新天地

现状:一直在探讨建厂。

预期:找到合作伙伴后建厂。

存在主要问题:资金问题。



十八、福建吴钢

现状:在北马鲁古 WEDA 地区开工典礼后,基本没有什么动作。

预期:还在积极重组。

存在主要问题:工艺选型拟从高炉转到 RKEF,但进展缓慢。



十九、大河镍业(北京神雾)


现状:征地、场地平整。

预期:电厂先行,采用神雾转底炉工艺,160万吨镍矿加工能力。

存在主要问题:资金问题。



二十、    宁波明辉


现状:一台80立米高炉建成但从未投产。

预期:市场好转后可能生产。

存在主要问题:成本太高。



中资镍企面临几个共性的问题:

1、     政治环境:2019年大选临近,中资企业有可能成为某些利益集团或激进组织反华的抓手。。。

2、     政策环境:移民劳工政策、环保的进一步要求、矿冶方面税费的提高、大量的原矿配额批准和实际出口的增加,使不少冶炼企业失去配矿基础。。。

3、     资金支持:很多企业的资金难以为继;国内的融资失败,即使有央企国企接手,因非主营业务,在各部门审批通过困难。。。

4、     内部因素:采取的高炉等污染严重、成本高居不下;自身管理也有问题,股东及管理人员更迭频繁、企业在当地社会责任尽责不够。。。



以上项目信息均通过网络或民间渠道获得,作者搜集整理仅供参考,不对真实性负责。
